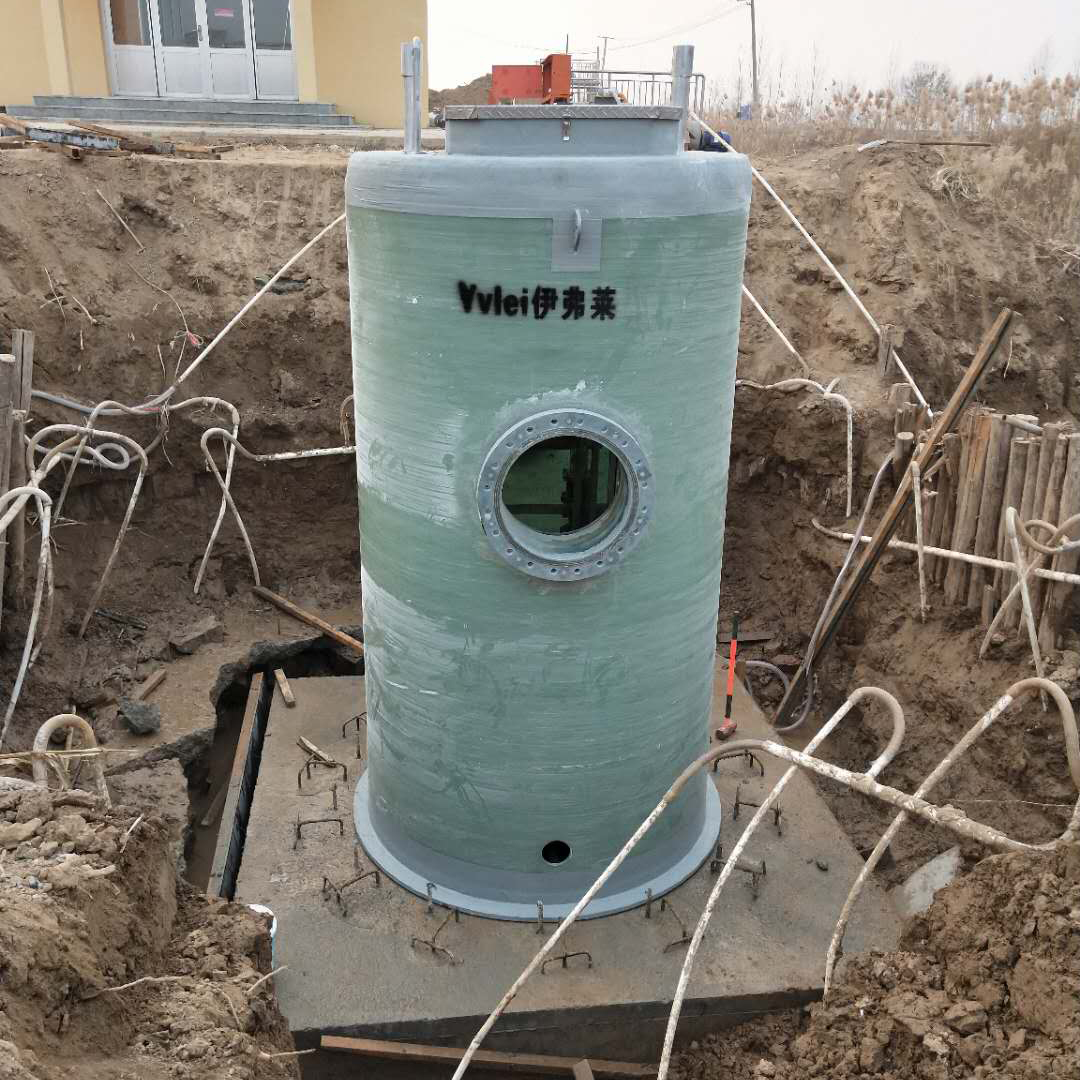

一体化截流井作为雨污分流系统的核心设施,其安装施工质量直接影响截流效果与长期运行稳定性。以下从前期准备、基础施工、井体安装、密封防腐、调试运行、安全环保等维度,梳理关键注意要点:
一、前期准备:准确规划奠定基础
1. 图纸与地质核查
施工前需仔细审核设计图纸,明确截流井型号、尺寸、标高及与周边管道的衔接关系(如进水管、出水管、截流管的管径、坡度)。同时,开展现场地质勘察,重点确认地下水位、土壤承载力、是否存在地下管线或障碍物——若地下水位高于基坑底,需提前制定降水方案(如轻型井点降水);若土壤承载力不足(<100kPa),需采取换填砂石或水泥土搅拌桩等加固措施。
2. 材料与设备验收
一体化截流井多为预制混凝土或玻璃钢材质,需检查预制件外观(无裂缝、蜂窝、变形)、尺寸偏差(±5mm内)及出厂合格证。配套设备(如电动截流阀、液位传感器、闸门)需逐一测试功能:截流阀开关灵活度、传感器精度、闸门密封性,确保无损坏或故障。
3. 现场准备
平整施工场地,设置临时排水设施(如集水坑、排水沟),避免基坑积水。划定吊装作业区,清理障碍物,确保起重机作业半径内无高压线或其他干扰物。
二、基础施工:确保承载与稳定性
1. 基坑开挖
按设计尺寸开挖基坑,边坡坡度根据土壤类型调整(如砂土取1:1.5,黏土取1:1),深度需预留基础厚度(通常30~50cm)。若基坑深度超过2m,需设置支护(如钢板桩、土钉墙)防止坍塌。开挖过程中避免超挖,若出现软土层需及时换填处理。
2. 基础浇筑
基础采用C20混凝土浇筑,厚度不小于20cm,表面需找平(水平误差≤2mm/m)。若地下水位较高,可在基础底部铺设10cm厚碎石垫层,增强排水性。基础浇筑后需养护7天以上,待强度达到设计值80%后方可安装井体。
三、井体安装:准确吊装与衔接
1. 吊装作业
选用吨位匹配的起重机(如10~25t),吊点需设置在井体预设的吊耳处,避免直接捆绑井体导致变形。吊装时保持井体垂直,缓慢下放至基础上,利用水平仪调整水平度(偏差≤3mm/m),垂直度用铅锤检测(偏差≤1‰)。
2. 管道连接
井体与周边管道采用柔性连接(如橡胶密封圈+法兰),确保接口对齐、无错位。管道坡度需符合设计要求(进水管坡度≥0.5%,出水管≥0.3%),连接后需做打压试验(压力0.2MPa,保压30分钟无渗漏)。对于玻璃钢井体,需避免管道接口处应力集中,可采用过渡段缓冲。
四、密封与防腐:保障长期耐用性
1. 接口密封
井体拼接缝(若为分段预制)采用双组份聚硫密封胶填充,表面用防水砂浆抹平。管道接口处的橡胶密封圈需涂抹润滑剂(如硅油),确保紧密贴合,防止污水渗漏。
2. 防腐处理
混凝土井体内部需涂刷水泥基渗透结晶型防水涂料,外部涂刷环氧煤沥青涂层(厚度≥0.5mm);玻璃钢井体需检查表面树脂层是否完好,若有破损需补涂树脂。对于土壤腐蚀性较强的区域,可增设牺牲阳极保护(如锌块)。
五、调试与试运行:验证功能有效性
1. 设备调试
通电测试截流阀的自动控制功能:模拟晴天(低液位)时截流阀关闭,污水进入截流管;雨天(高液位)时阀门打开,雨水溢流至水体。检查液位传感器的响应速度(≤2秒)及数据准确性,确保与控制系统联动正常。
2. 工况模拟
进行满水试验:向井内注水至设计液位,观察24小时无渗漏。模拟暴雨工况,测试溢流能力是否满足设计流量,无积水或倒流现象。试运行期间记录各项参数(如液位变化、阀门开关时间),发现问题及时调整。
六、回填与收尾:防止沉降变形
1. 分层回填
井体两侧对称回填,采用砂石或素土,每层厚度≤30cm,用打夯机夯实(压实度≥93%)。回填至井体顶部时,需预留检修口(高于地面10~15cm),避免回填土覆盖。
2. 场地清理
清运施工渣土,恢复周边路面或绿化,确保现场整洁。安装井体标识牌(注明型号、功能、维护电话),便于后期管理。
七、安全与环保:规范施工流程
1. 安全措施
基坑周边设置警示围栏(高度≥1.2m),工人佩戴安全帽、安全带。吊装作业时设专人指挥,避免超载或斜吊。用电设备需接地保护,防止触电。
2. 环保要求
施工废水经沉淀处理后排放,渣土运输覆盖篷布,避免扬尘污染。废弃材料(如包装纸、旧密封圈)分类回收,不得随意丢弃。
八、后期维护预留
安装时需预留检修通道(如爬梯、检修口),便于后期清理淤积物或更换设备。井内设置液位计、流量计等监测装置,实现远程监控,及时发现故障。
综上,一体化截流井安装需严格遵循“准确规划—稳固基础—规范安装—严密密封—全面调试”的流程,确保每环节符合设计标准,为雨污分流系统的高效运行提供保障。
